鄂托克前旗:以“绿电”制“绿氢” 光伏制氢项目加速推进
来源:中央广电总台国际在线  |  2023-10-17 09:50:09

  近年来,鄂托克前旗依托丰富的太阳能、风能等清洁能源,积极布局“风光发电、绿电制氢、绿氢合成绿氨、绿氢耦合煤化工”及“绿氢先进装备制造”全链条项目,不断延伸壮大新能源产业链条,持续优化新能源结构,加速推动光伏制氢项目落地建设,开启了以“绿电”制“绿氢”的新征程。

鄂托克前旗:以“绿电”制“绿氢” 光伏制氢项目加速推进_fororder_图片1

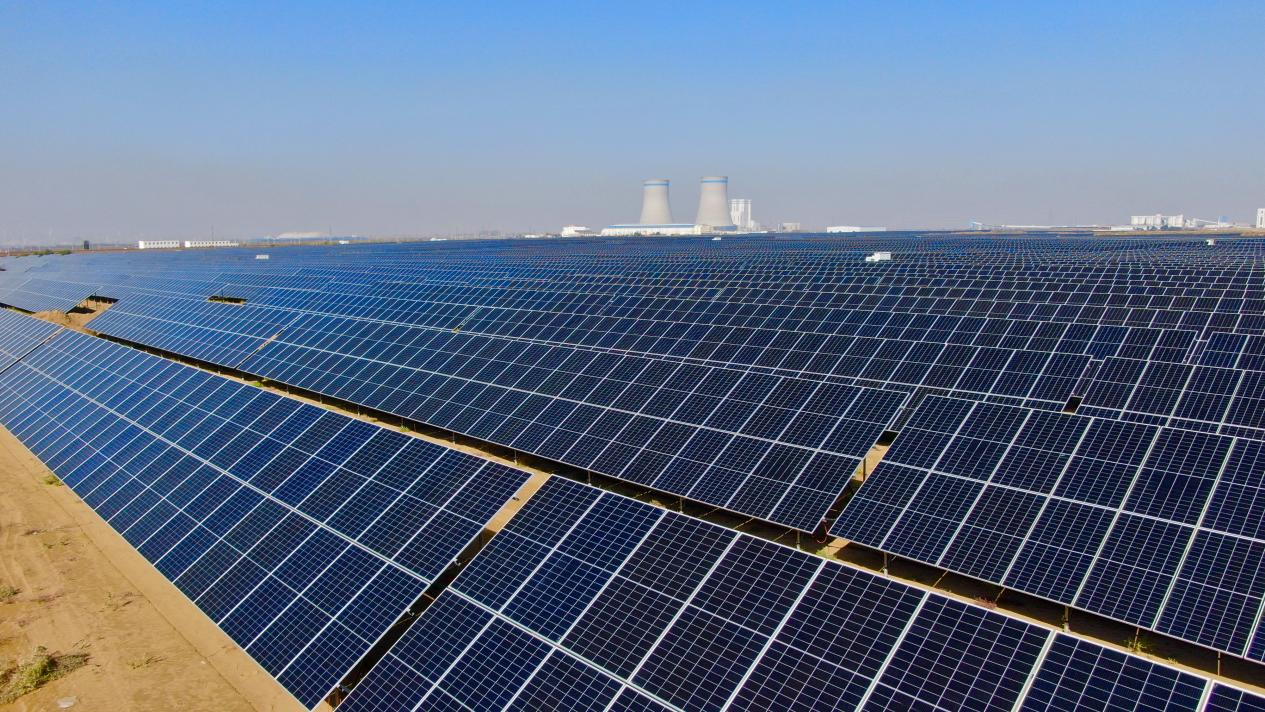

  建设中的光伏制氢项目的光伏区 摄影 闫伟

  走进位于鄂托克前旗上海庙经济开发区的深能北方(鄂托克前旗)能源开发有限公司光伏制氢项目的光伏区,目前,光伏区支架已经全部安装完成,组件安装完成85%、箱变安装完成72%、逆变器安装31%、220kV升压站整体完成59%;配电楼、综合楼、生活消防水泵房全部封顶,正在进行砌筑抹灰及装修装饰作业、电气设备安装和一、二次电缆敷设及接线。

  “光伏制氢,就是利用太阳能发的‘绿电’来制取氢气。我们项目利用光伏电站,通过高压输电线将‘绿电’输送至制氢厂区,通过电解水工艺制造‘绿氢’,实现太阳能与氢能两大清洁能源的高效融合。”光伏制氢项目现场负责人王博涛介绍。

鄂托克前旗:以“绿电”制“绿氢” 光伏制氢项目加速推进_fororder_图片2

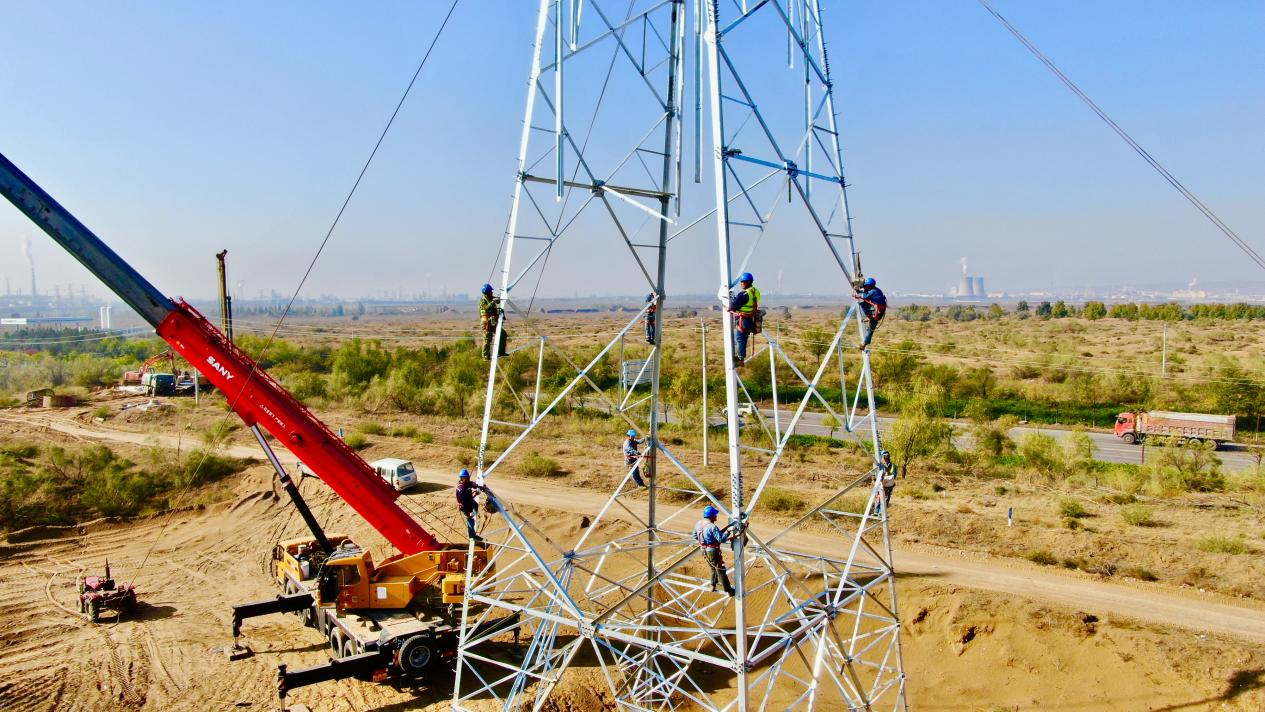

  工人们正在架设输电线路 摄影 闫伟

  来到制氢区,重要节点工程电解槽已经成功进入制氢厂房,标志着项目建设取得突破性进展,设备安装工作将围绕电解槽全面开展。

  “预计整个项目11月底具备调试、投产条件,初步估算本项目年光伏发电4.7亿千瓦时,可替代燃煤发电标准煤约14.6万吨,减排二氧化碳约39万吨。”深能北方(鄂托克前旗)能源开发有限公司光伏制氢项目经理宋卿尧说。

  据了解,该项目总投资15.58亿元,属于“自治区首批风光制氢一体化示范项目”,项目将建设装机容量250MW,年均发电量4.7亿千瓦时的光伏电站和年产能6000吨的电解水制氢厂及配套设施等。项目投入运行后,必将为鄂鄂托克前旗推进“双碳实践先行区”建设提供强大引擎和发展动力,助推全旗现代能源经济绿色转型。同时,也将为鄂尔多斯市构筑“世界级能源产业”、自治区建设“国家重要能源和战略资源基地”提供助力。

  拥有得天独厚资源优势的鄂托克前旗,将以“四区”建设为抓手,积极落实自治区“五大任务”和鄂尔多斯市“三个四”工作任务,抢抓新能源产业发展机遇,高标准、高质量、高效率推动“绿电”制“绿氢”项目建设“大提速”,让“生态优先、绿色发展”成为奋进鄂前旗转型跨越的亮丽底色。(文 闫伟)
